水岸香郡花园工程形象进度
截止2021年8月26日

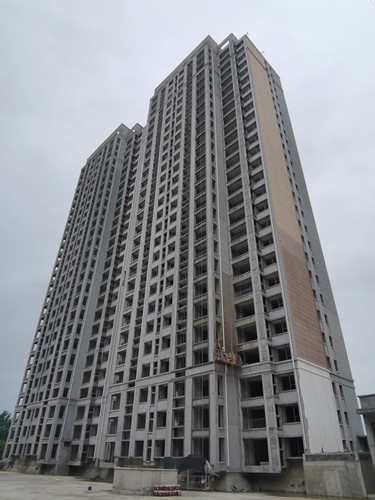

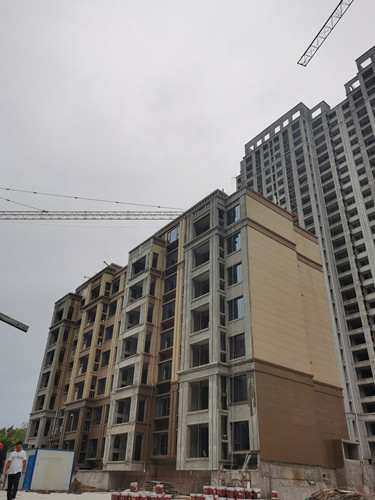

1#楼粉楼梯完成80%,外墙保温施工完成90%,真石漆开始施工,窗框安装完成。
2#楼顶棚找补维修施工完成,第一遍批白完成10%,外墙保温施工完成80%。

3#楼外墙真石漆完成85%。

4#楼门厅干挂石材钢架施工。

5#楼水电安装。

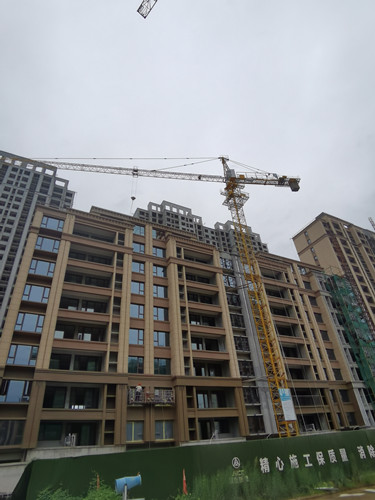

6#楼外墙真石漆完成90%。

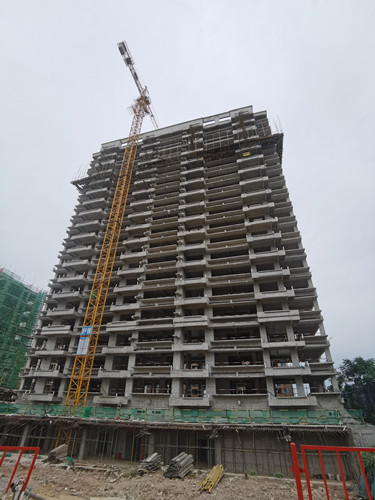

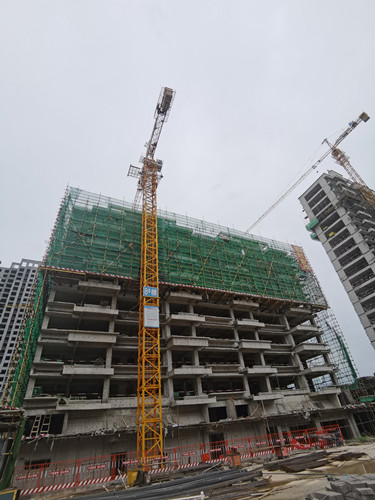

7#楼五层浇筑混凝完成。

8#楼主体结构封顶,二次结构施工准备工作。
9#楼植筋,二次结构施工准备工作。

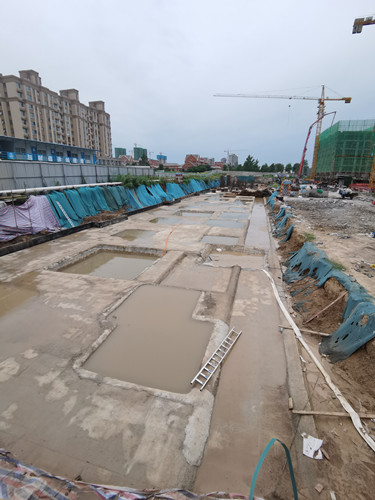

10#楼筏板钢筋绑扎。
11#楼防水保护层浇筑完成。
